過去の記事
塩原街道の二つのトンネルが橋でつながります
2022年3月20日 08:34
塩原温泉、今朝は晴れ。
今日明日と晴れ予報になっています。
ただ、風が強いようで、
れほど気温は上がってきません。
そして火曜日の雪マークが増えてきました。
この後どう変化するか、
気を付けて見てみようと思います。


さて、塩原温泉にお越しになる方のほとんどが、
東北自動車道西那須野塩原インター方面から、
国道400号線(塩原街道)を上がってくるかと思います。

昨日紹介した回顧の吊橋の所から、
2キロほどのトンネル、がま石トンネル。
そしてがま石トンネルを抜けた先に、

数年前からずっと、
橋ともう一つトンネルの工事をしているのが見えます。

塩原街道は、連続降雨量が200ミリを超えると、
その時点で通行規制がかかる道路
です。

大動脈が寸断されてしまうと、
八方道路を使って矢板方面から、
日塩もみじラインを使って鬼怒川方面から、
会津西街道を使って会津や上三依方面から、
それぞれ、かなり遠回りしないとアクセスできなくなります。

しかも、それらの道路も大雨時に通行規制がかかる確率が高く、
下手をすれば「陸の孤島」になってしまいます。

そんな交通問題を解決するためには、
トンネルを作って、第2の塩原街道を作るしかない・・・

塩原の人達の悲願でした。

故渡辺美智雄さんがお元気だった頃、
2004年に事業が採択され、
2007年にまず第1トンネル(がま石トンネル)工事が始まります。
完成は2011年。

翌2012年に第2トンネルの工事に着手。
続いて、同時進行で二つのトンネルをつなぐ橋の工事も。

とうとう、これらの工事がすべて終了し、
第2トンネルと橋が3/26に開通します
。

構想は2004年以前から。
長い道のりでした。
最初に第1トンネル工事に着手した時、
大きな丸いドリル車が、
山肌にグイーンと進んで行った光景を憶えています。

渓谷に大きな橋を渡す工事も、
日々見守ってきましたが、
本当に大変な工事だったと思います。
地元の方、工事関係者の方、皆、感無量でしょう。

すでに利用されている第1トンネルは「がま石トンネル」、
第2トンネルは「潜竜峡トンネル」、
二つのトンネルをつなぐ橋は「留春大橋」、
第2トンネルから塩原温泉街に出る橋は
「夕の原橋」と、
それぞれの名前で呼ばれることになります。

これで、大雨の時も、
塩原に帰れなくなることや、
お客様が到着できなくなるのを心配しなくてすみます。

通行には少し注意が必要です。
なぜなら、地図を見てわかるように、
トンネル開通する前からの旧道があり、
留春大橋の所で、交わっています
。

基本的に大型車は直進しかできません。
トンネルからトンネルにまっすぐ進行するのは大丈夫ですが、
そこで旧道に入ったり、
また、旧道からトンネルに入ることはできません。

普通車に関しては、
塩原温泉街から潜竜峡トンネルを通り、
留春大橋を渡ったその先、
旧道に右折することができない他は、
旧道との行き来は可能です。

ただ、旧道を利用する場合には、
トンネル優先ですから、
トンネルを通る車をよくよく確認しないと、危険だと思います
。

感知型の信号をつけてほしいと
要望を出していますが、まだ設置はされていません。
どうぞ気を付けて通行してください。

DSCN0027がま石トンネルの先。
3/26に開通になる

留春大橋。
その先が潜竜峡トンネル。

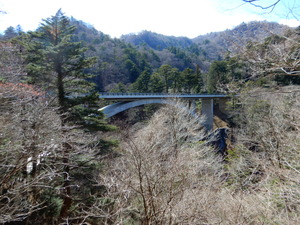

DSCN0029
留春大橋。













DSCN0025潜竜峡トンネルの
塩原温泉側の出口になる
夕の原橋。










273898320_4793891714022370_2297092589586270142_n

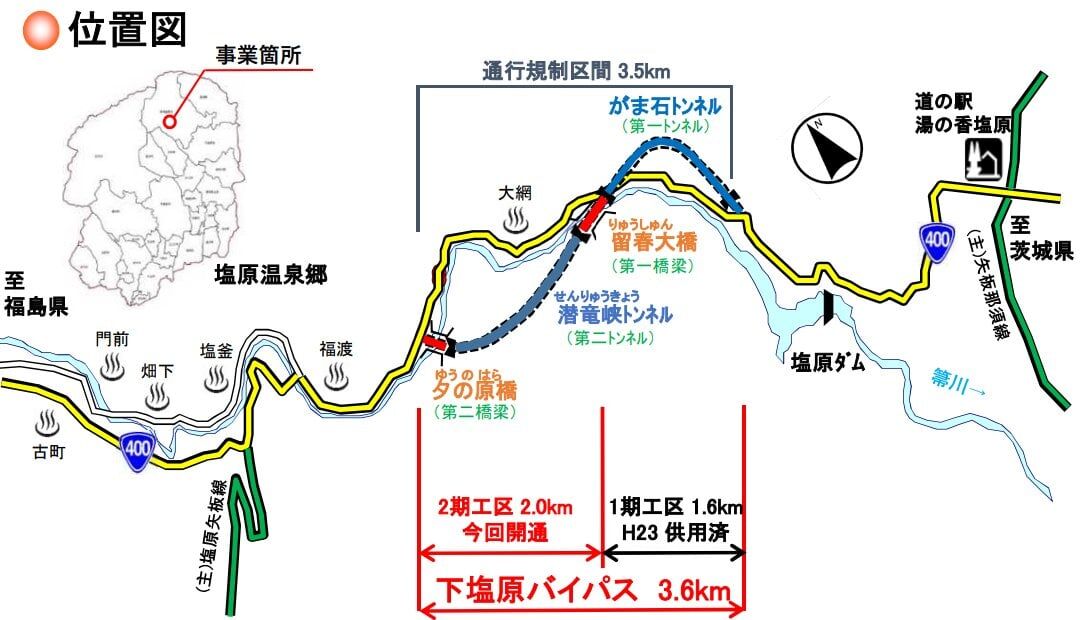

全体図。










273852462_4793890237355851_6600490331518174237_n通行できる方向注意です。
